【印尼交通】WHOOSH雅萬高鐡知識懶人包 雅加達-萬隆只要46分鐘

9月中旬印尼政府終於公佈了雅萬高鐡 (Kereta Cepat Jakarta Bandung , KCJB) 的名稱,即“WHOOSH,它代表了這列火車的高速聲音,於10月初正式試營運,目前已可上網訂票( ticket.kcic.co.id)。WHOOSH官網申請帳號後登入,再選擇日期、班次和座位類型。雅萬高鐡通車是印尼交通發展的重大哩程碑,前兩週印尼政府先網上開放民眾申請免費試搭,第一波體驗雅萬高鐡的民眾、學校和媒體等,對於列車的設備和服務回饋皆很正面。Nina 還記得多年前初見印尼火車車頂上頭也有許多乘客的驚懗感,2023的今日,印尼交通建設竟已正式進入高鐡時代,見證了整個印尼交通發展大躍進。這個月有太多人搶著搭乘,Nina將在11月找時間實際體驗後再分享搭乘感受給大家。

本文有雅萬高鐡的發展背景、進度、路線、票價和重大事件,能讓讀者快速對印尼雅萬高鐡有全面的了解。

kcic1.ninaindo

 雅萬高鐵票價、路線、班次

  • 最高速度: 每小時350公里
  • 全長3公里,雅加達至萬隆之間預計行車時間僅約46鐘。
  • 路線 : Halim (東雅加達),Karawang (即將開放),Padalarang,Tegalluar
  • 票價:  VIP艙 (Kelas VIP): 一列車共18個座位,印尼盾350K。 商務艙 (Kelas Bisnis) 印尼盾 300K。經濟艙(Kelas Ekonomi Premium)印尼盾250K起,有 555 個灰色和藍色座位,座椅由絨面革製成,帶有 Mega Mendung 蠟染印花圖案。
  • 班次: 目前一天4個來回班次

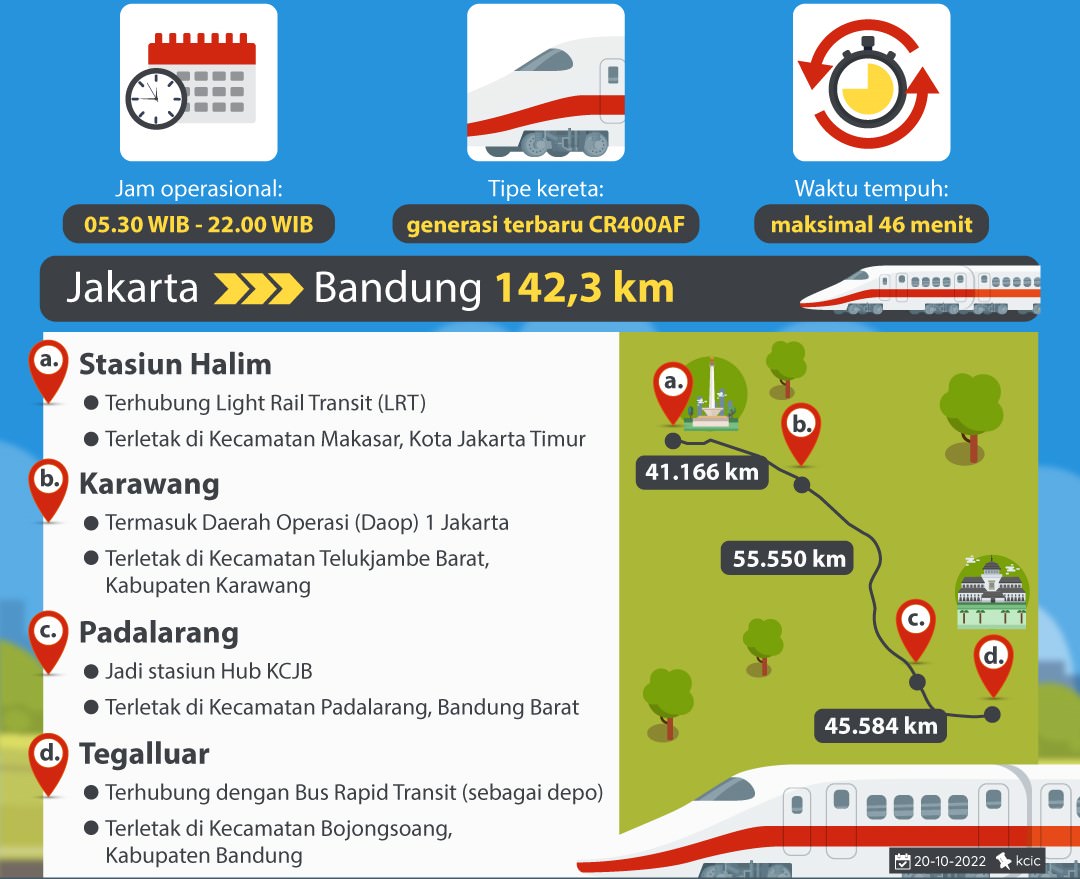

Rute Stasiun Kereta Cepat Jakarta Bandung 複製
雅萬高鐡路線(圖片來源 indonesiabaik)

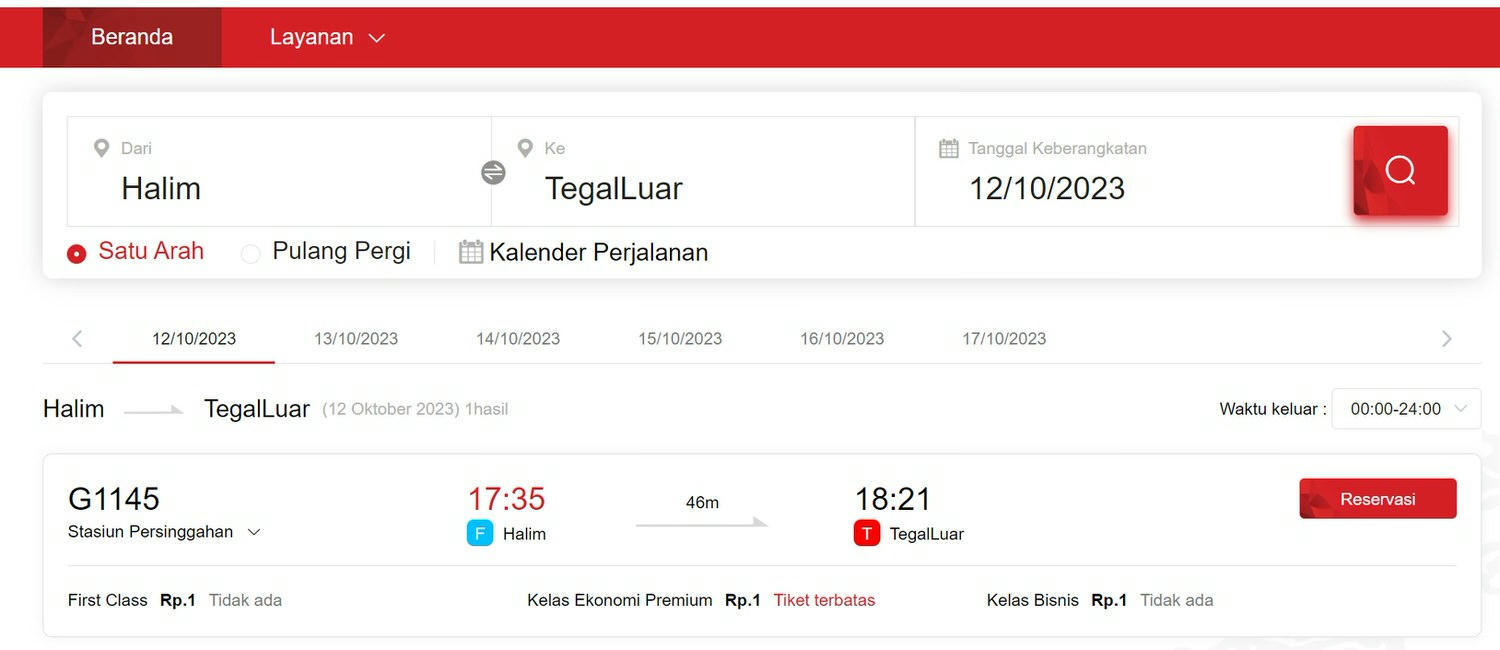

kcicweb.ninaindo

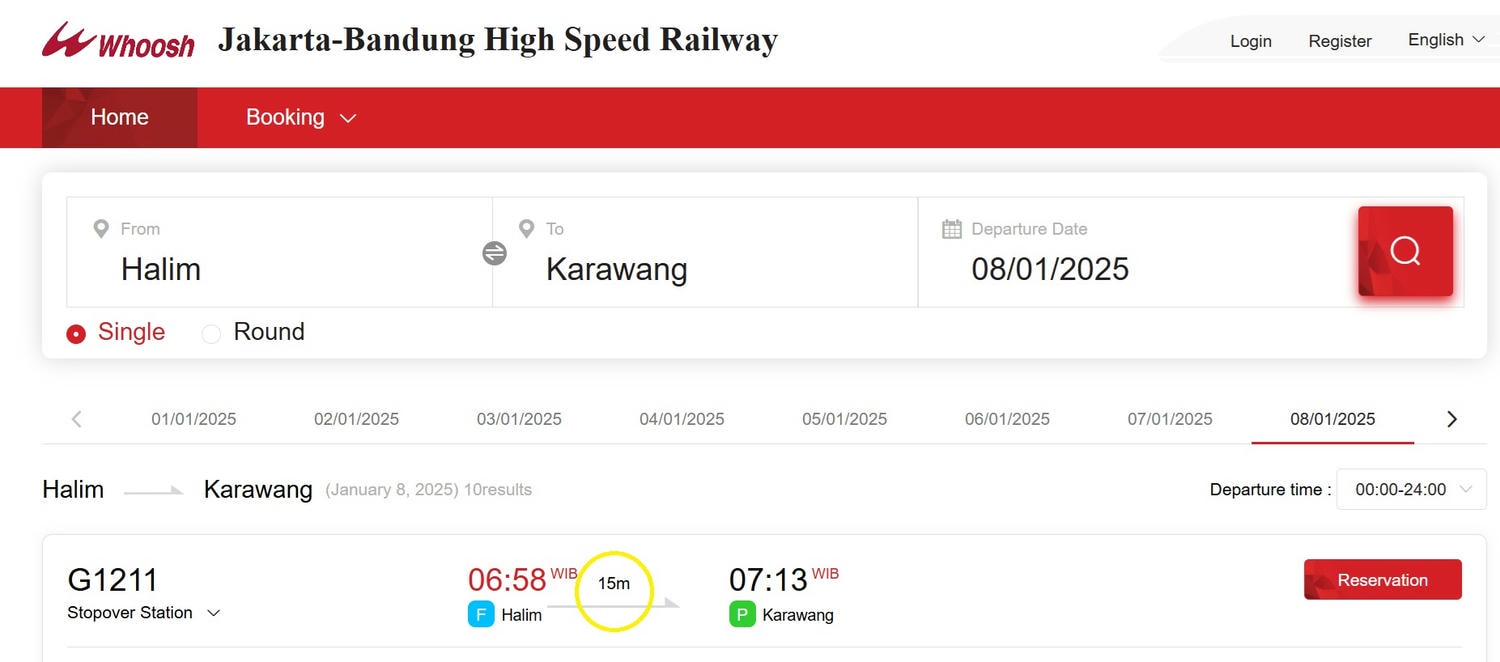

tiket.kcic.co.id官網訂票
kelasvip.kcic .ninaindo 1

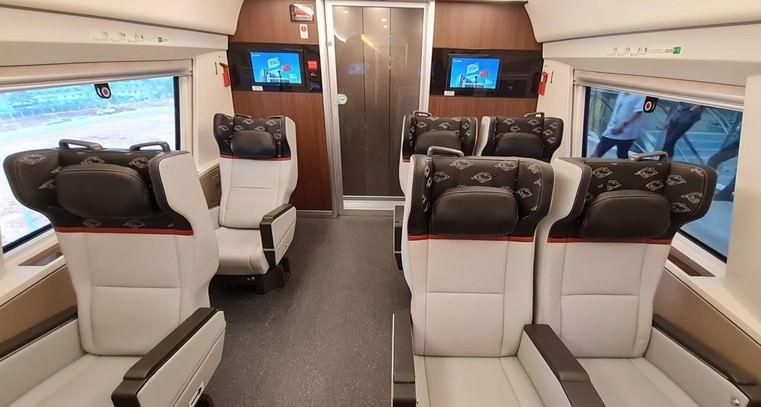

雅萬高鐡VIP座位
雅萬高鐵商務艙座位
雅萬高鐵商務艙座位

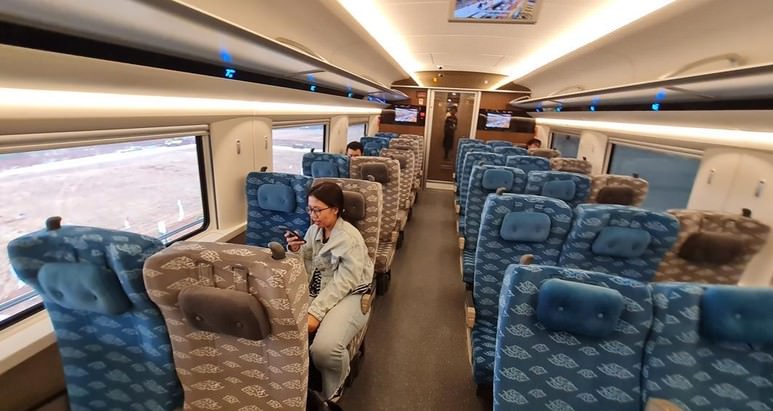

雅萬高鐡經濟艙座位
雅萬高鐡經濟艙座位

KCICschedule2.ninaindo

雅萬高鐡每日4個班次

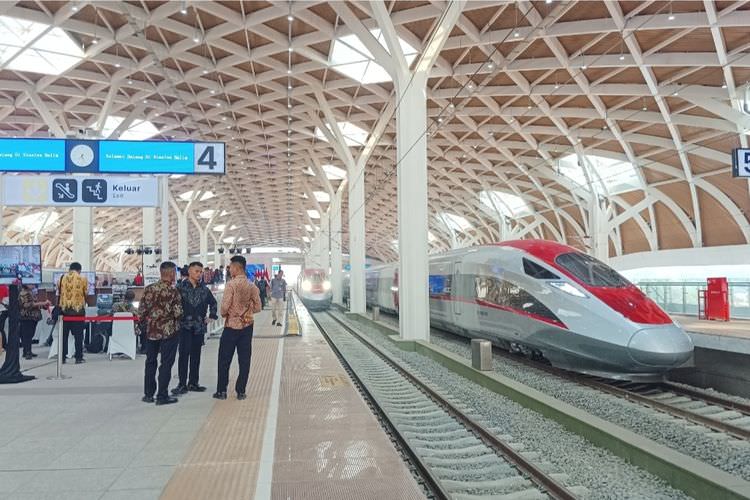

stasiunhalim.kcic
起始站位於東雅加達Stasiun Halim

第一階段路線 雅加達萬隆

自總統蘇西洛領導印尼以來,政府開始思考印尼交通發展,建造高速鐵路是當時計劃的重大公共建設之一,此項目到佐科威總統領導期間持續進行並有顯著結果。最初印尼政府與日本國際協力機構(JICA)進行了可行性研究。

當時,研究了建造從雅加達到泗水的半快速列車,全長748公里。 當時的規劃是,火車預計能夠在五個小時半內以平均速度 160 公里的速度跑完這段距離,雅加達至泗水高鐵建設資金初估為100萬億印尼盾。

經過多方考慮,政府最終決定分階段建設高鐵。第一階段為雅加達-萬隆路線,全長約150公里,初始預算估計為67萬億印尼盾。

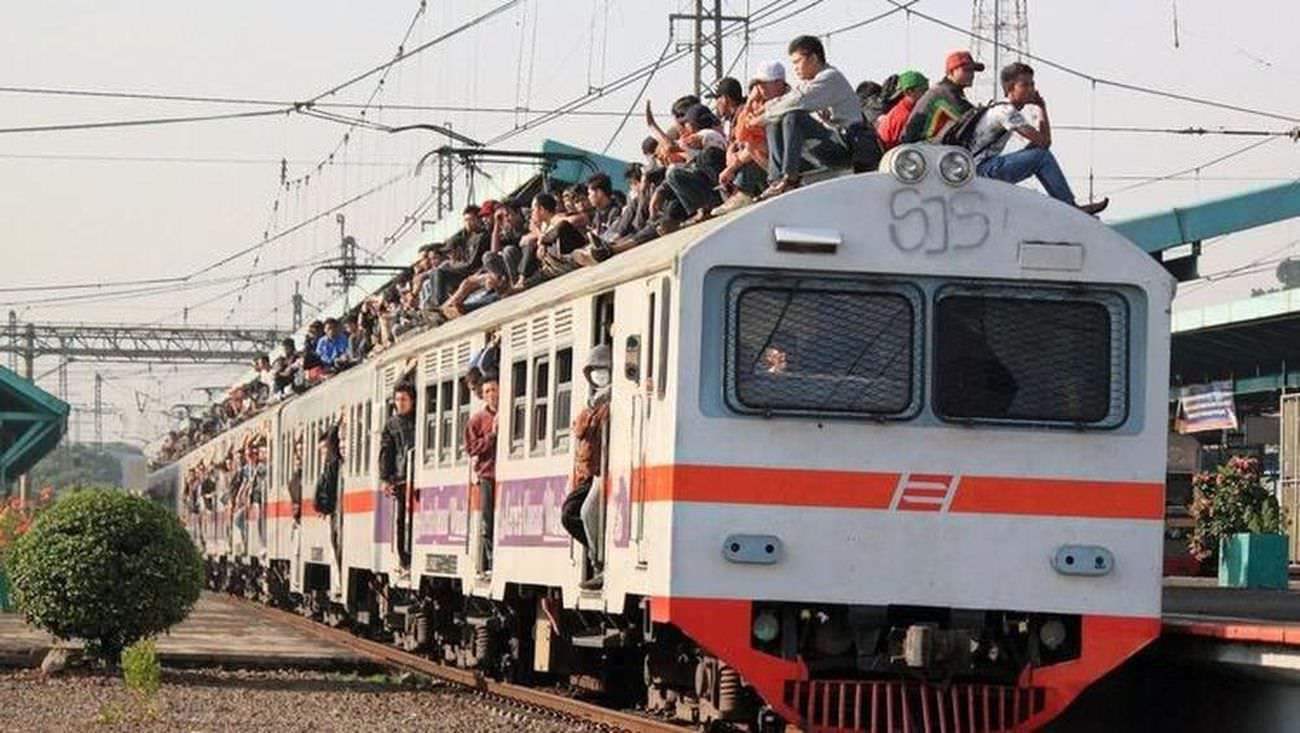

kereta api indonesia yanglalu
多年前的印尼火車連車頂也擠滿了人

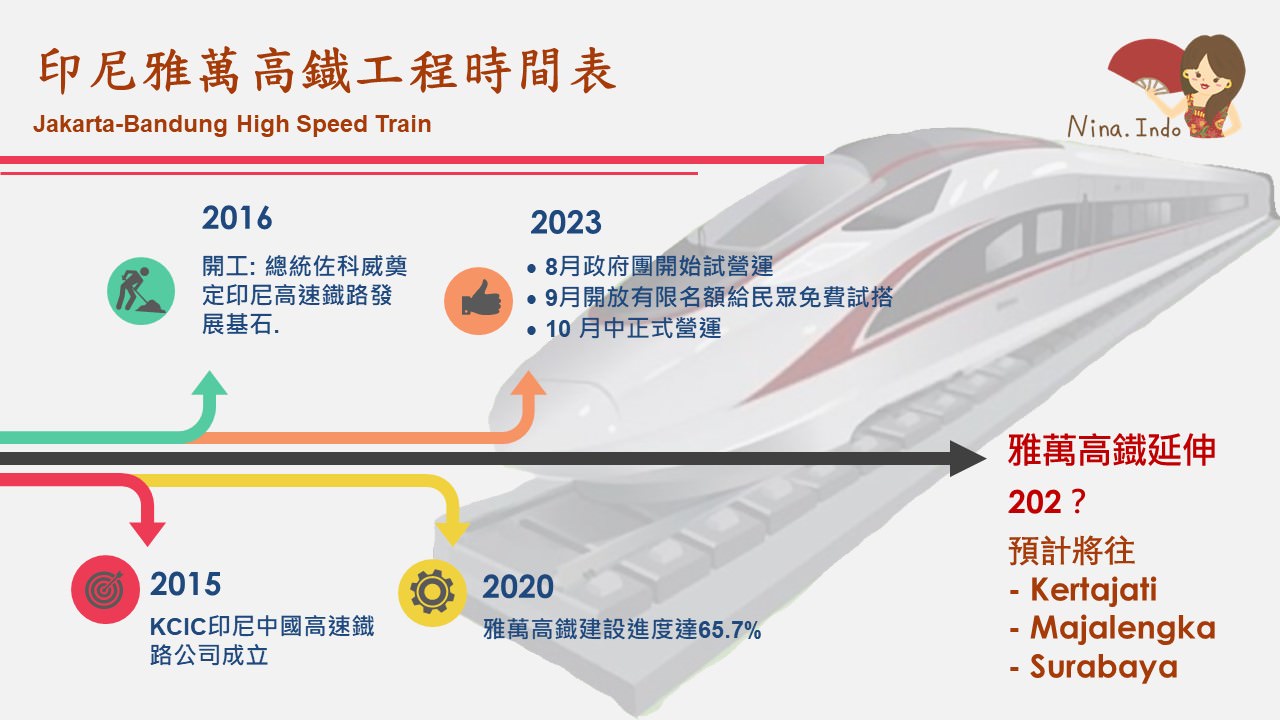

Timeline High speed train Indo update

為何由中國得標雅萬高鐵工程

工程預算進入最終決定期間後,印尼政府為對雅萬高鐡建設進行了招標。 在此過程中,中國作為日本的競爭對手進入,日本已先表達了興趣。2015 年 8 月,日本和中國的投標方案非常接近。

當時日本提供的項目貸款期限為40年,年利率僅為0.1%,寬限期為10年。 除此之外,日本還提供日本政府的融資擔保,提高印尼國內產品零件水準。 同時,中國則提出了利率更高、期限更長的貸款。 中國將提供55億美元貸款,期限50年,年利率2%。

經評估,印尼政府最終選擇中國建設雅萬高鐵項目。印尼政府認為中國的提議不會為印尼帶來負擔,因為中國接受在沒有政府任何保證的情況下展開高鐵建設。2016 年 1 月 21 日,雅萬高鐵項目由佐科總統在萬隆Mandalawangi Maswati動工。

kcic.jokowi 1
總統佐科威多次視察工程進度

工程超支 萬隆到泗水路線計劃未明

目前,第一階段高鐵建設已經完成,雅萬高鐵工程自2016年開始,總成本已達到72.7億美元,相當於110.22萬億印尼盾。為彌補超出預期的成本,政府最終從國家收支預算中向該雅萬高鐵項目注入資金,然而,儘管國家預算提供了援助,但缺口仍然很大,因此政府正在與中國談判這額外的債務,目前的貸款利息為2%。

據悉,雅萬高鐵建設將繼續進行到第二階段,終點站是泗水市,途經Kertajati和Majalengka,但目前還沒有關於何時啟動的消息。

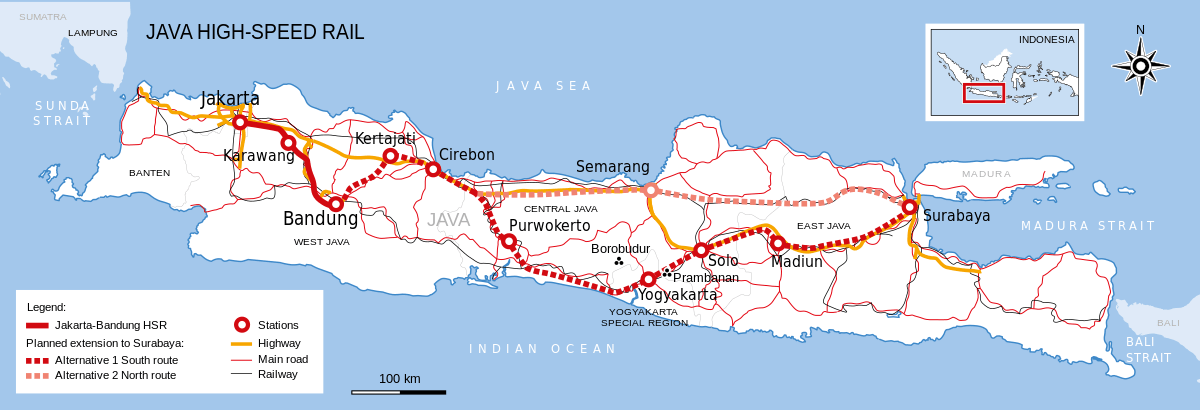

Java High speed Railway Phase 1 2
雅萬高鐵phase2預計延伸至泗水

 雅萬高鐵工程參與者

中國得標雅萬高鐡後,中印雙方成立了PT Kereta Cepat Indonesia China(印尼中國高速鐵路有限公司,簡稱KCIC),KCIC昰由 PT Pilar Sinergi BUMN Indonesia (簡稱PSBI) 持股 60% 和中國財團公司北京亞萬高鐵有限公司持股 40% 組成,成立於2015年10月

PT PSBI 是印尼國有企業 (BUMN) 的財團,由 4 家公司組成:

  1. Kereta Api Indonesia(25%)作為財團的領頭公司,
  2. Wijaya Karya (38%) 國有建築公司,
  3. Perkebunan Nusantara VIII (25%),這在西爪哇地區經營植物園的公司。 該公司參與開發是因為高速鐵路軌道穿過該公司的大部分植物園。
  4. Jasa Marga (12%),一家國有收費公路建設公司。

北京亞灣高鐵有限公司,由中國國有企業旗下的財團公司,聯合了五家大公司:

  1. China Railway International Company Limited 中國鐵路
  2. China Railway Group Limited 中國中鐵
  3. CRRC Corporation 中國中車
  4. Sinohydro 中國水利水電建設
  5. China Railway Signal & Communication 中國鐵路通信

除上述財團公司外,PT PLN (Persero) 和 Telkomsel 也參與雅萬高鐵營運。 列車運行的電力供應由 PLN 提供,GSM-R 列車信號頻率則與 Telkomsel 合作。

雅萬高鐵工程進行期間發生的重大事件

1. 2017年工程初期,由於徵地問題多難度高,導致宬本從51億美元增加到59億美元。印尼土地法令關係,存在一個土地卻有3-4不同時間核發的土地證,都同時合法有效。一地多證導致土地所有權不明問題嚴重,因此徵收土地需要發放3-4倍的補助款。

kcicissue1
雅萬高鐵工程初期徵地問題多

2. 2018 年 2 月 4 日,Manggarai-Jatinegara路線上的起重機和軌道墜落,導致四名工人死亡。

3. 2019年10月22日,雅萬高鐵工程導致Pertamina燃油管道起火,該地點鄰近西爪哇 Padalarang-Cileunyi 收費公路,通往Cileunyi的收費公路被堵塞並暫時關閉。這起事件甚至造成一名中國工人死亡,他疑似在操作重型設備時被困。

4. 引起水道堵塞,導致雅加達-芝坎佩克收費公路及其周邊地區在2020年初發生洪水。當時西爪哇省省長指責該項目沒有進行環境影響分析。

kcicissue2
雅萬高鐵工程期間發生不少意外事件

5. Covid-19 大流行建設進度落後於計劃,因為來自中國的工人無法入境印尼。不僅如此,從2021年6月到2022年2月,至少有491名工人被檢測出新冠病毒陽性,導致項目工作受到阻礙。

6. 2021年政府決定使用國家預算注入資金,事實上,從一開始,印尼政府就希望這個項目純粹是企業對企業的項目,不受國家預算的支持。由於成本超支,如果得不到國家資金援助,雅萬高鐵建設將面臨停滯的威脅。該項目最初計劃耗資60.7億美元,相當於86.5萬億印尼盾。 然而,資金需求卻激增至80億美元左右,相當於114.24萬億印尼盾。

freeride.kcic
雅萬高鐵開放搭乘後民眾反應熱烈

印尼政府和民眾對雅萬高鐡的落成感到興奮和充滿期待,高鐡建設不僅僅是象徵印尼交通發展的重大哩程,大部分基建供應商是印尼本土企業,雅萬高鐵對相關行業的帶動效應明顯。雅加達和萬隆是印尼西爪哇經濟最活躍的地區,一小時生活圈擴大,可以帶來更頻繁的人口流動,可預期相關的經濟帶動作用將很快顯現。如果繼續泗水的高鐵建設,將進一步貢獻高鐵基建行業的擴張,這對印尼的經濟帶動作用,肯定將超80億。

【印尼交通】Jakarta MRT 雅加達捷運營運三個月了 大家搭過了嗎?

【印尼交通】印尼火車怎麼搭? 雅加達-萬隆來回 輕鬆又快速

【2023日惹輕旅】一日走透廟宇. 田園 . 夕陽海景

【2023日惹輕旅】拍出質感IG照 印尼傳統服飾Kebaya Photo Shoot

【印尼房地產(二)】 外國人印尼買房的條件和費用

【2023入境印尼】印尼簽證和通關流程(雅加達機場) 5月更新
